【低空经济产教融合实训基地项目施工进度简报】第一期

发布日期:2026-09-30    作者:     来源:     点击:

一、项目概况

指标

内容

建设内容

低空经济产教融合实训基地A栋、B栋及

配套室外工程

占地面积

约37.46亩

总建筑面积

23106平方米(A栋、B栋各11553平方米)

建筑层数/高度

均为地上4层,建筑高度18.9米

结构类型

框架结构

项目总投资

14933.97万元

功能布局简述:

A栋:采用“一核六翼”的物理与功能布局模式,以一个共享智慧中枢为核心,六大产业功能实训翼协同联动,构建完整的低空经济实训生态系统。设置有低空经济实训中心、校企合作研发中心、校企联合成果展厅等。

B栋:作为产教融合协同创新实训基地,聚焦低空飞行器从硬件装配到软件研发、从基础实训到成果转化的全流程需求,同时承载校企协同创新功能,形成“分层聚焦、上下联动、产学研融合”的功能体系。设置有低空经济关键技术平台研发中心、学术交流中心、中试熟化平台研发中心、无人机成果展厅等。

二、设计工作进度

专业

实际进度

备注

建筑

已完成A、B栋工程做法设计,1-4层平面图、立面图及剖面图设计。

正在进行楼梯节点设计深化

结构

已完成A、B栋结构计算,基础及梁、柱造价分析对比,结构平面布置已绘制

正在进行配筋设计

给排水

已完成A、B栋给水、排水、消防平面点位布置图。

正在进行节点大样图、系统图设计

暖通

已完成A、B栋通风、空调点位布置。

正在进行采暖系统设计

电气

已完成A、B栋各层照明、插座点位布置设计,各层综合布线点位布置。

正在进行系统图

设计

园林

已完成中心广场方案设计,A、B栋灌木、地被设计。

正在进行乔木设计

基建处派专人到设计单位驻场,监督设计进度,及时解决基础隔震减震等设计问题。

三、现场施工准备情况

本期现场主要进行临建设施施工及场地清障,为正式开工创造条件。

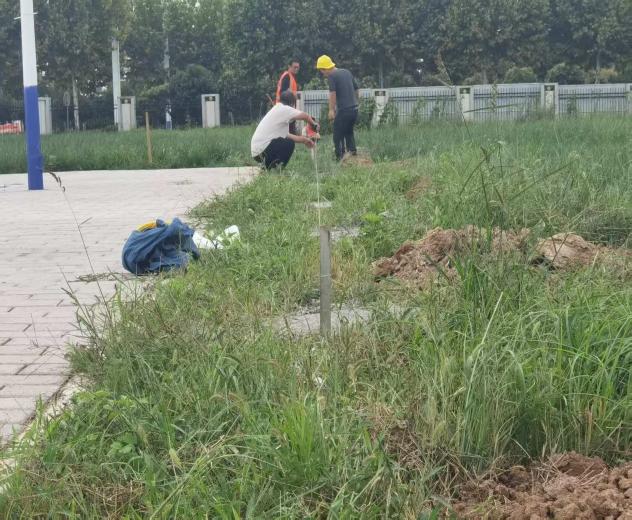

A栋区域:完成施工场地东侧、北侧围挡混凝土基础定位放线、基坑开挖及混凝土浇筑施工。

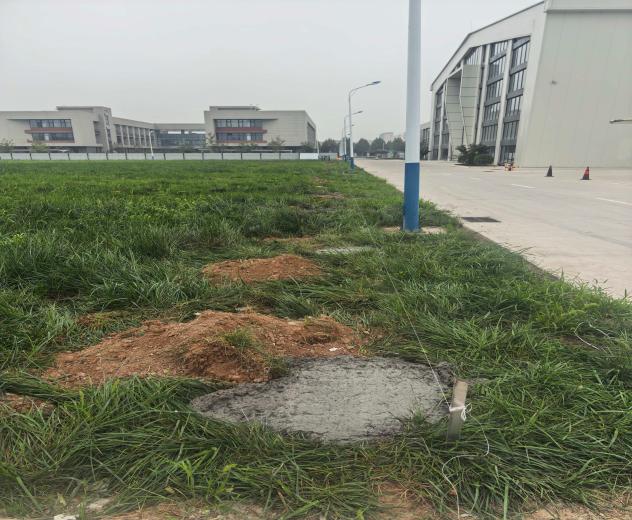

B栋区域:完成施工围挡全线搭设;完成项目部及施工区域地表清表、杂草与障碍物清理、场地平整;完成临时办公用房基础放线、钢筋绑扎、模板支护、混凝土浇筑,同步完成办公用房模块化吊装就位;完成临时大门开口、结构施工,临时出入口基本成形。

其他准备:协同后勤保障处完成场地内苗木清点、移植及管护;对接属地政府推进临建大门开口手续;全过程跟踪督促施工单位按方案开展临建设施施工、安装及自检。

四、质量与安全文明情况

1.质量总体评述

本期现场工作以临建施工为主,施工单位严格按方案进行围挡基础、临时办公用房等施工,自检合格;设计质量可控,各专业图纸按计划推进,驻场人员实时监督。

2.安全总体评述

本期现场清表、基坑开挖、模块化吊装等作业均落实安全交底,未发生安全事故。

3.部门检查情况

基建处组织内部检查,对施工资料移交、现场边界复核、高程测绘等前期工作进行核验,结果符合要求。

五、十月(下期)重点工作计划

序号

重点工作

计划完成时间

1

完成总承包合同正式签订

2026年10月上旬

2

完成监理招标及监理合同签订

2026年10月下旬

3

启动施工图图审,取得审查合格书

2026年10月

4

启动第三方检测单位招标采购

2026年10月

5

完成A栋围挡安装及B栋临建办公区投入使用

2026年10月中旬

6

推进设计各专业图纸深化(配筋、系统图等)

持续进行

7

组织图纸会审及设计交底预备会

2026年10月下旬

8

办理建筑工程施工许可证

2026年10月

9

完成项目工地大门、门禁系统安装搭设;完成临时环形施工道路、场地排水系统施工;完成洗车台、地磅安装,完成塔吊基础浇筑施工;完成临时用水、消防供水系统、现场临时用电系统布设及验收。

2026年10月下旬

六、施工现场照片

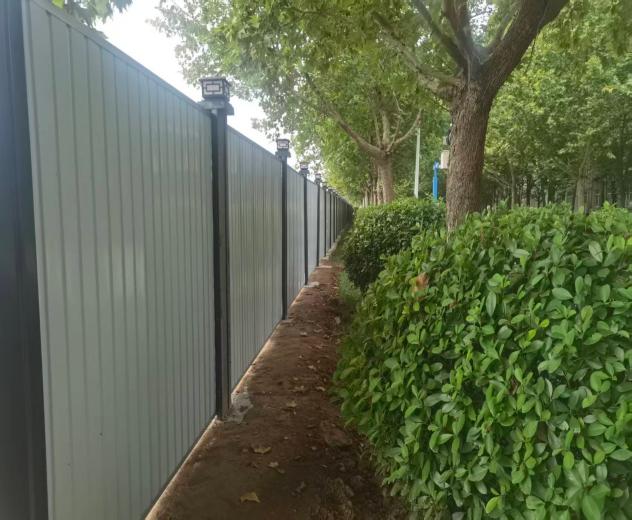

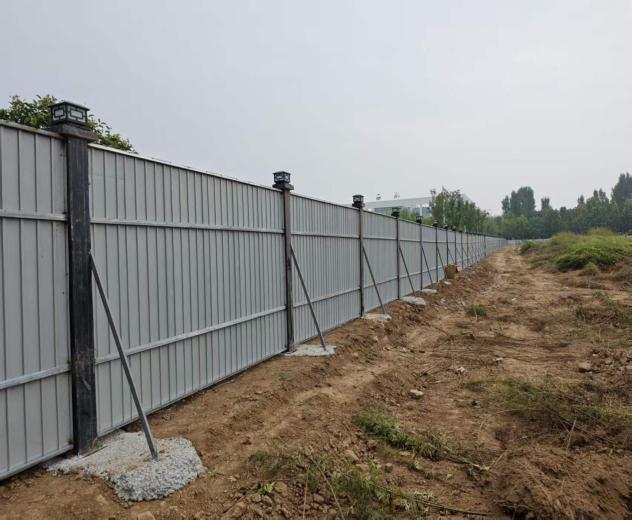

A栋围墙搭建

B栋围墙搭建

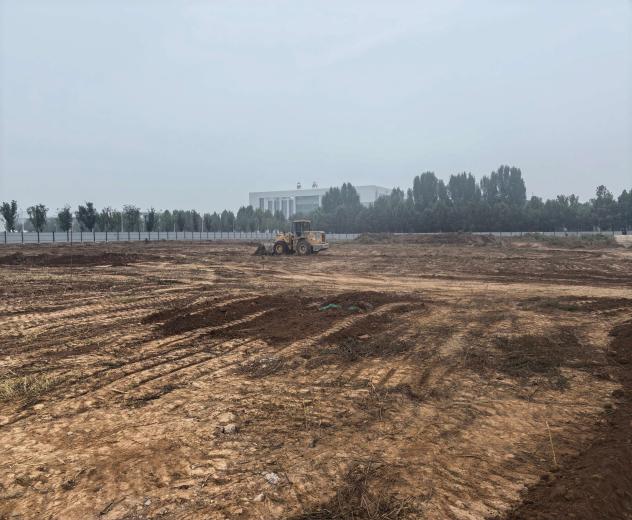

B栋场地平整

施工出入口路面施工

项目部临建搭设

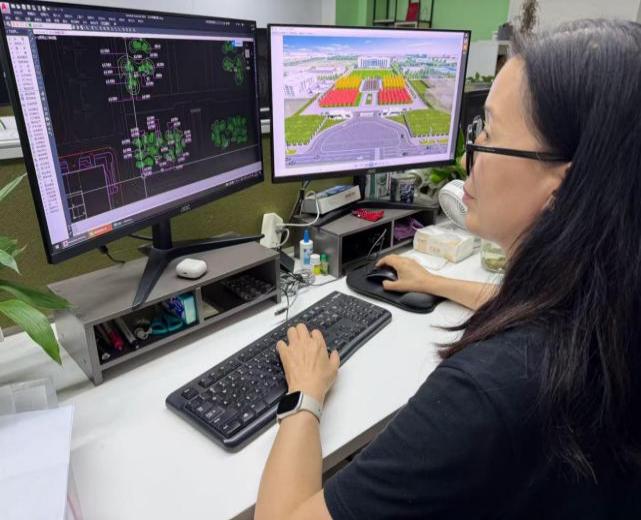

施工图设计
